Chaque année en France, plus de 100 000 incidents sont recensés lors de travaux touchant des réseaux enterrés, dont 30% auraient pu être évités par des investigations complémentaires adaptées (source : INERIS, 2019). Depuis la réforme anti-endommagement de 2012, le cadre réglementaire impose une gradation stricte entre déclaration de projet de travaux (DT), déclaration d'intention de commencement de travaux (DICT) et investigations complémentaires. Cet article détaille les obligations, méthodes et responsabilités liées à la détection de réseaux avant travaux et à la localisation de canalisations enterrées, conformément à l'arrêté du 15 février 2012 modifié par l'arrêté du 23 décembre 2020.
Qu'est-ce qu'une investigation complémentaire et quel est le cadre légal ?
Les investigations complémentaires sont définies par l'article R.554-23 du Code de l'environnement comme des opérations de détection permettant de déterminer la position précise des ouvrages enterrés, aériens ou subaquatiques, préalablement à l'exécution de travaux, au moyen de techniques géophysiques permettant d'obtenir un géoréférencement des ouvrages dont la précision pratique visée est inférieure à 30 cm selon la norme professionnelle NF S70-003.
Les investigations complémentaires sont-elles obligatoires pour tous les travaux ?
Les investigations complémentaires de réseaux enterrés ne sont pas obligatoires pour tous les travaux, mais uniquement lorsque les récépissés de DICT mentionnent la présence de réseaux de classe B (précision ≤ 1,50 m) ou de classe C (précision > 1,50 m ou inconnue) dans la zone d'investigation prioritaire (ZIP), définie comme une bande de part et d'autre de l'emprise des travaux prévus. Les réseaux de classe A (précision ≤ 40 cm, issus d'un levé topographique géoréférencé) sont exemptés d'investigations sauf pour les travaux à risques particuliers.
Le cadre réglementaire repose sur trois textes majeurs :
- Décret n°2011-1241 du 5 octobre 2011 : établit le cadre général de la réforme anti-endommagement
- Arrêté du 15 février 2012 modifié par l'arrêté du 23 décembre 2020 : définit les classes de précision des plans de réseaux (A, B, C) et les obligations d'investigations
- Arrêté du 22 décembre 2015 : précise les compétences AIPR (Autorisation d'Intervention à Proximité des Réseaux) requises pour réaliser des travaux à proximité des réseaux
Responsabilité légale et prévention des endommagements de réseaux :
Selon l'article R.554-27, le responsable de projet (maître d'ouvrage ou exécutant) doit faire réaliser ces investigations avant tout commencement de travaux invasifs. Le non-respect expose à des sanctions pénales pouvant atteindre 15 000 € d'amende pour les personnes physiques, ce montant pouvant être porté à 75 000 € pour les personnes morales par application du quintuple prévu à l'article 131-41 du Code pénal.
Quelles sont les classes de précision des réseaux (A, B, C) et quand investiguer ?
La classe de précision des réseaux est définie par l'arrêté du 15 février 2012 (annexe) modifié en 2020 comme une catégorisation basée sur l'incertitude maximale de localisation horizontale des ouvrages, permettant d'évaluer le risque d'endommagement et les obligations d'investigations préalables en vue de la cartographie des réseaux souterrains.
Classification réglementaire :
- Classe A : incertitude horizontale ≤ 40 cm — plan géoréférencé issu d'un levé terrain — investigation non obligatoire (sauf travaux sensibles)
- Classe B : incertitude horizontale ≤ 1,50 m — plan élaboré avec source fiable — investigation obligatoire
- Classe C : incertitude horizontale > 1,50 m — plan indicatif ou absence de données — investigation obligatoire (prioritaire)
Critères déterminant la classe :
- Classe A : levé topographique post-travaux géoréférencé en classe A du RGF93, avec récolement contradictoire
- Classe B : exploitation de plans d'exécution, archives d'entreprise, relevés partiels sans géoréférencement complet
- Classe C : plans schématiques, mémoire d'anciens, absence de documentation fiable
Notion de zone d'investigation prioritaire (ZIP) :
La ZIP correspond à une bande définie de part et d'autre de l'emprise des travaux prévus dans laquelle les exploitants doivent signaler les ouvrages présents dans leur récépissé de DICT. Cette zone varie généralement entre 1,5 et 2 mètres selon la nature des travaux et le contexte réglementaire local.
Dérogations possibles :
Les réseaux aériens visibles, les ouvrages situés au-delà de 2 m de profondeur sans interaction prévue, et certains ouvrages sous domaine public ferroviaire ou autoroutier peuvent être exemptés sur justification technique.

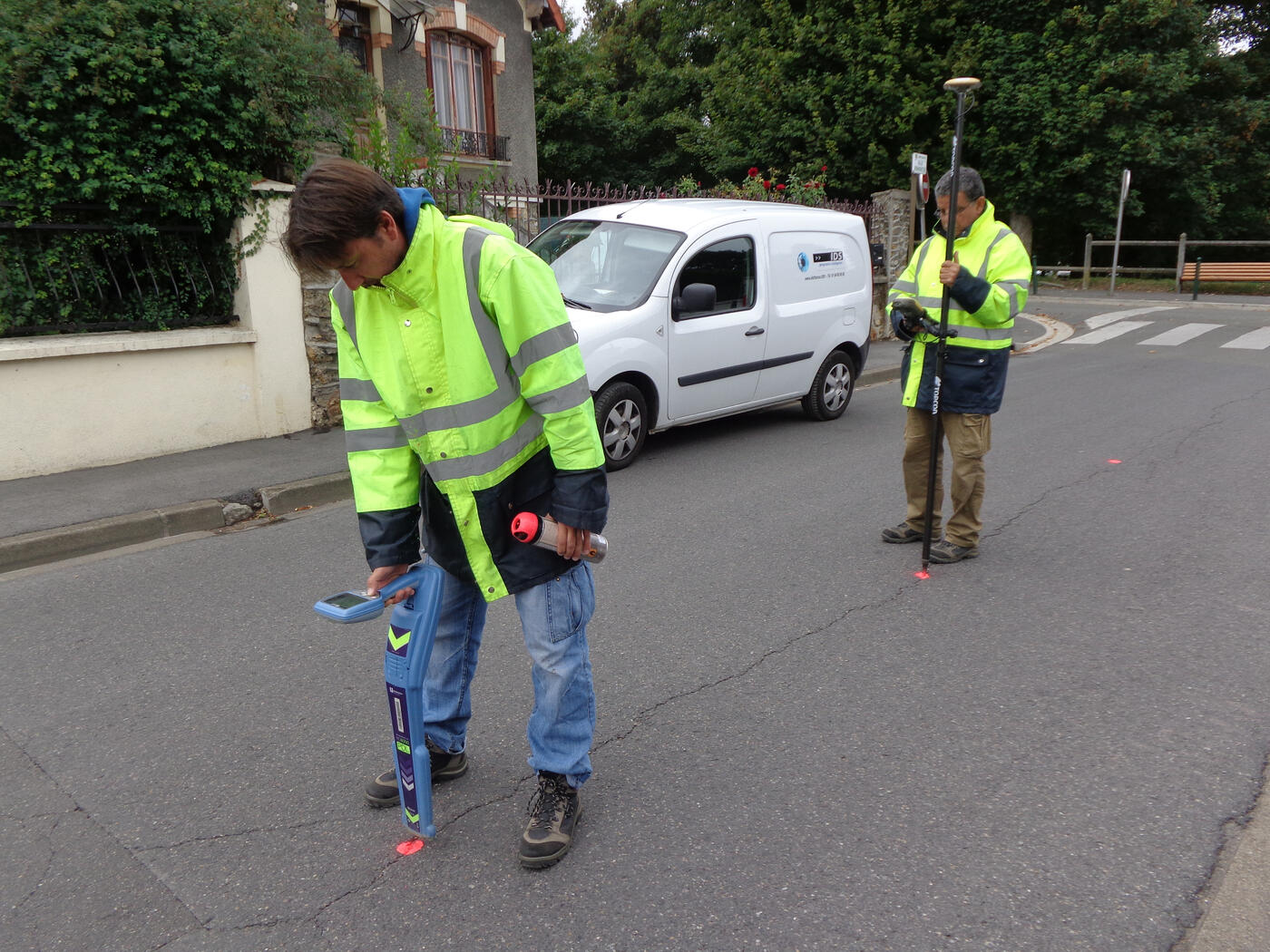

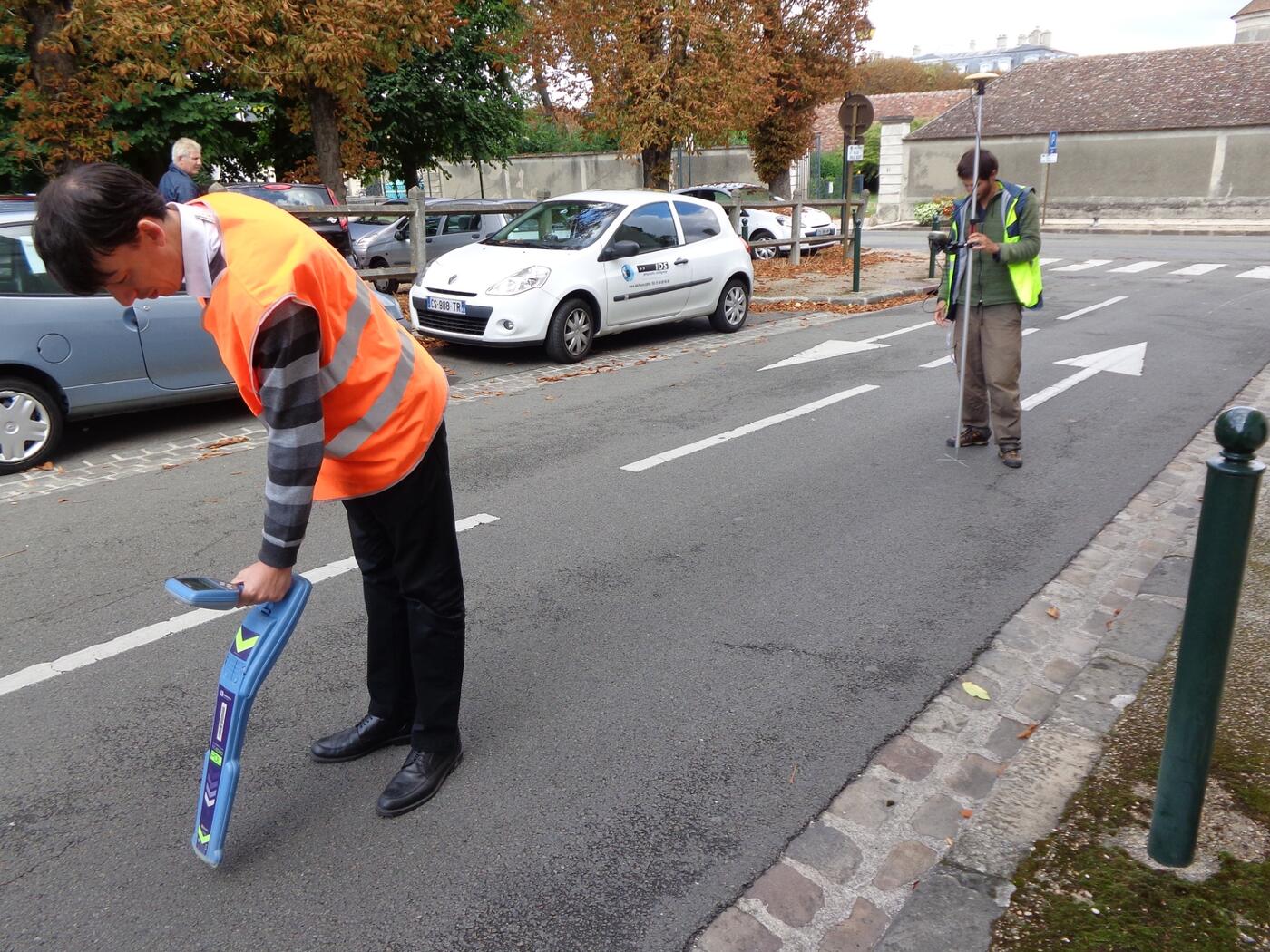

Quelles techniques de détection utiliser pour localiser les réseaux enterrés ?
Les méthodes d'investigation complémentaire sont encadrées par la norme NF S70-003 (version 2018) qui définit les techniques de détection, les protocoles opératoires et les seuils de performance minimaux pour la localisation des réseaux enterrés avant travaux, garantissant une précision pratique inférieure à 30 cm pour le géoréférencement des ouvrages enterrés.
Quelles sont les techniques de détection utilisées pour localiser les réseaux enterrés ?
Les investigations complémentaires utilisent principalement trois techniques normées (NF S70-003) : la détection électromagnétique (EM) pour les réseaux métalliques (cuivre, acier) avec une précision de ±10 cm, le géoradar (GPR) pour tous types de matériaux (PVC, béton) jusqu'à 3 m de profondeur, et les méthodes acoustiques ou par traceurs pour les réseaux non métalliques. Un levé topographique géoréférencé en RGF93 complète systématiquement la détection pour garantir l'opposabilité juridique du plan de localisation.
Détails des techniques :
- Détection électromagnétique (EM) : conducteurs métalliques (cuivre, acier) — précision ± 10 cm — profondeur 0-2 m — limites : interférences urbaines, réseaux non métalliques
- Géoradar (GPR) : tous matériaux (PVC, béton, métaux) — précision ± 15 cm — profondeur 0-3 m — limites : sols argileux, environnements saturés en eau
- Acoustique / Traceurs : réseaux non métalliques (PE, PVC) — précision ± 20 cm — profondeur 0-1,5 m — limites : nécessite accès aux fourreaux/regards
- Inspection caméra : canalisations, fourreaux accessibles — vision directe — limites : obstructions, coudes serrés
Protocole opératoire normé (NF S70-003) :
- Préparation : analyse des DICT, plans, déclaration de projet (DT)
- Reconnaissance visuelle : repérage affleurants, regards, bornes
- Détection géophysique : balayage systématique de la ZIP avec deux méthodes complémentaires minimum
- Marquage terrain : peinture normalisée (couleurs DICT), piquetage géoréférencé

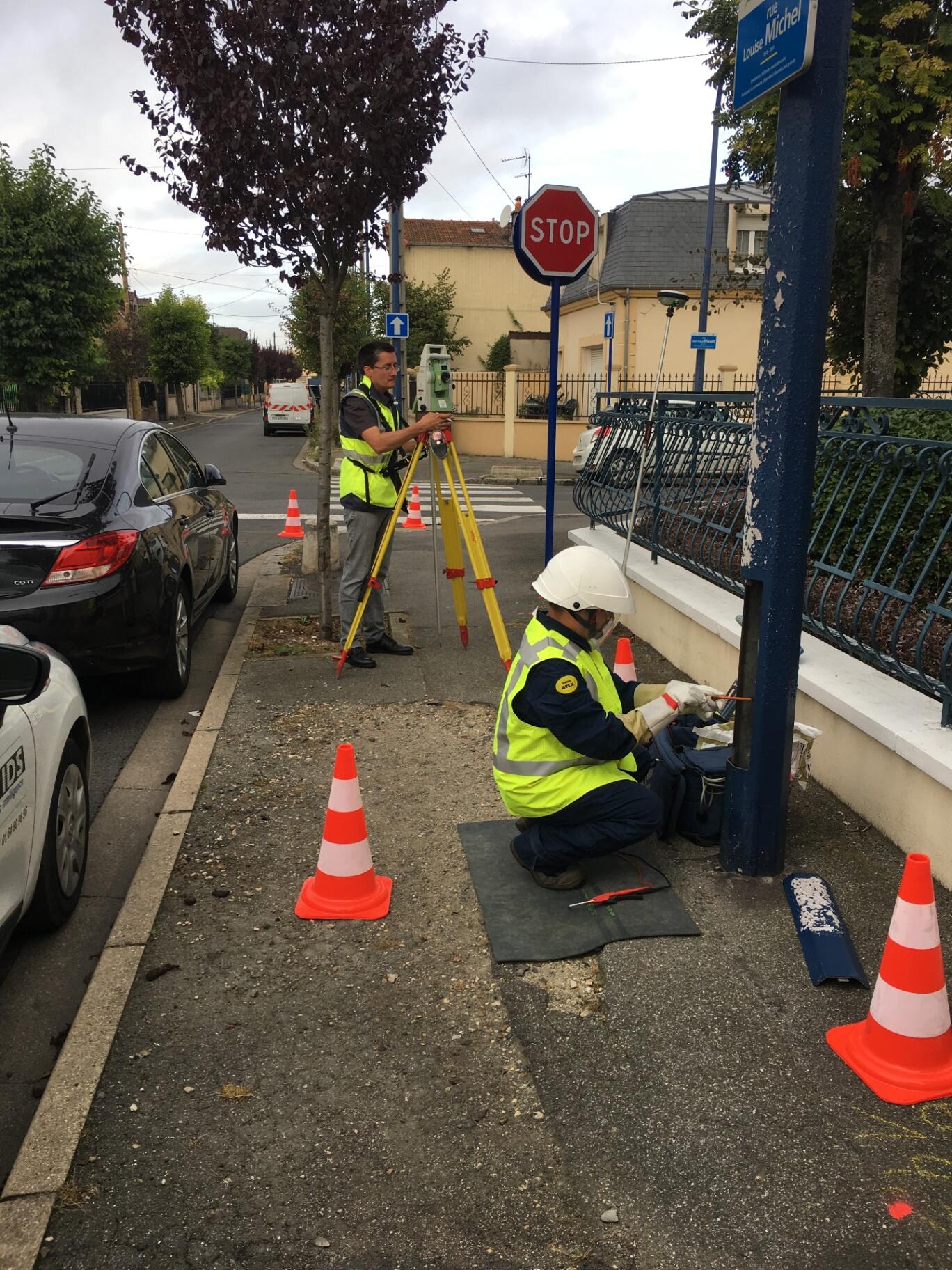

- Levé topographique : rattachement en classe A (GNSS RTK ou station totale)
- Rapport d'investigation : compte-rendu contradictoire avec plan de synthèse
Matériel et accréditations :
Les prestataires doivent disposer d'équipements certifiés et d'opérateurs formés. L'arrêté du 22 décembre 2015 impose une certification AIPR (Autorisation d'Intervention à Proximité des Réseaux) pour les personnels réalisant les sondages mécaniques de reconnaissance et les investigations.
Opérations de localisation : obligations du maître d'ouvrage et de l'exécutant
Les opérations de localisation sont définies par l'article R.554-24 du Code de l'environnement comme l'ensemble des actions permettant de matérialiser sur le terrain, avant et pendant les travaux, la position des ouvrages détectés lors des investigations complémentaires, sous la responsabilité conjointe du responsable de projet et de l'exécutant, incluant le marquage permanent et la mise à jour du plan géoréférencé.
Obligations du responsable de projet (maître d'ouvrage) :
- Déclenchement des investigations : commande auprès d'un prestataire certifié dans les 15 jours après réception des DICT
- Mise à disposition des plans : transmission de tous documents utiles (DT-DICT, plans topographiques, rapports géotechniques)
- Validation du programme : approbation du rapport d'investigations avant démarrage du chantier
- Information de l'exécutant : transmission du plan de localisation géoréférencé et du rapport technique
- Conservation des preuves : archivage 5 ans minimum (article R.554-31)
Obligations de l'exécutant des travaux :
- Vérification terrain : contrôle de cohérence entre marquage et plans avant toute intervention
- Respect des préconisations : application stricte des techniques imposées (travaux manuels en ZIP, distances de sécurité)
- Marquage permanent : maintien de la signalisation tout au long du chantier
- Déclaration d'anomalie : signalement immédiat à l'exploitant en cas d'écart > 30 cm entre plan et terrain (article 10 de l'arrêté)
- Traçabilité : tenue du registre-journal (déclarations, investigations, incidents)
Responsabilités partagées :
- Maître d'ouvrage : non-déclenchement investigations classe B/C — sanction : 15 000 € (personne physique), 75 000 € (morale par quintuple)
- Exécutant : travaux sans investigations préalables — sanction : 15 000 € + responsabilité civile
- Prestataire détection : rapport erroné ou incomplet — responsabilité professionnelle
- Exploitant réseau : plans classe C non mis à jour — sanctions administratives
Qui doit payer les investigations complémentaires : le maître d'ouvrage ou l'entreprise ?
C'est toujours le responsable de projet qui finance les investigations, généralement le maître d'ouvrage lors de la phase préparatoire, mais ces coûts peuvent être répercutés contractuellement sur l'entreprise dans le cadre d'un marché global. En pratique, le budget investigations doit être provisionné dès l'estimation initiale du projet (0,5 à 2% du montant travaux selon l'INERIS).
Combien coûtent les investigations complémentaires et comment choisir un prestataire ?
Les coûts d'investigations complémentaires regroupent les frais de détection géophysique, de levé topographique et d'établissement du rapport de localisation, dont le montant varie selon la surface de la zone d'investigation prioritaire (ZIP), la densité de réseaux et les techniques employées, avec des délais de réalisation standard de 8 à 15 jours entre la commande et la remise du rapport, représentant en moyenne 0,5 à 2% du budget travaux.
Fourchettes tarifaires 2024 (hors taxes) :
- Détection simple (EM seul) : < 500 m² — 800 - 1 500 €
- Investigation standard (EM + GPR) : 500 - 2 000 m² — 2 000 - 5 000 €
- Investigation complexe (multi-techniques) : > 2 000 m² (zone urbaine dense) — 5 000 - 15 000 €
- Sondage mécanique (tarière/pelle) : par sondage — 150 - 300 €
- Levé topographique classe A : par point levé — 80 - 120 €
Critères de choix du prestataire certifié AIPR :
- Certifications : AIPR pour le personnel, accréditation COFRAC (optionnelle mais recommandée)
- Assurances : responsabilité civile professionnelle (RCP) couvrant les dommages indirects
- Références : expérience sur projets similaires, notation DICT.fr
- Moyens techniques : parc matériel récent (< 5 ans), capacité de géoréférencement temps réel
- Délais : réactivité < 8 jours pour intervention standard
Combien de temps avant le début des travaux faut-il réaliser les investigations ?
Le rapport d'investigations doit être disponible avant tout commencement de travaux invasifs, mais sa validité pratique est limitée à 6 mois car les réseaux peuvent évoluer (nouveaux branchements, interventions). Idéalement, programmez les investigations 2 à 4 semaines avant le démarrage du chantier, après réception de tous vos récépissés de DICT (délai réglementaire 9 jours après envoi des DICT).
Contenu et valeur juridique du rapport d'investigation
Le rapport d'investigation complémentaire constitue, selon la jurisprudence administrative, une pièce contractuelle opposable aux parties engageant la responsabilité du prestataire, du maître d'ouvrage et de l'exécutant en cas de dommage ultérieur aux réseaux, et servant de document de référence pour le géoréférencement des ouvrages enterrés dans les systèmes d'information géographique patrimoniaux.
Contenu réglementaire minimum (annexe V de l'arrêté du 15 février 2012) :
- Page de garde : identification commanditaire, adresse chantier, référence DT-DICT, date d'intervention
- Contexte réglementaire : rappel des obligations, classe des réseaux concernés, emprise ZIP
- Méthodologie : techniques employées, conditions météo et pédologiques, limites de détection

- Résultats de détection : plans de synthèse géoréférencés (RGF93), profils GPR, photos annotées
- Tableau de localisation : pour chaque ouvrage détecté (nature, profondeur estimée, classe de précision atteinte, écart au plan DICT)
- Préconisations de travaux : techniques recommandées (manuel/mécanique), distances de sécurité, points d'attention
- Anomalies et réserves : signalement des incohérences, réseaux non détectés malgré plans
- Annexes : récépissés DICT, attestations de compétence, certificats de matériel
Quelle est la différence entre investigations complémentaires et marquage-piquetage ?
Le marquage-piquetage, réalisé gratuitement par l'exploitant de réseau dans les 9 jours suivant la DICT, consiste à signaler approximativement la position de ses ouvrages sur le terrain à partir de ses plans (précision de 50 cm à plusieurs mètres selon la classe). Les investigations complémentaires, réalisées par un prestataire spécialisé certifié AIPR (payant, 800 à 15 000 € selon l'emprise), utilisent des appareils géophysiques (détecteur électromagnétique, géoradar) pour détecter physiquement les réseaux et établir un plan géoréférencé en RGF93 avec une précision de ±10 à 30 cm. Seul ce dernier constitue un document opposable juridiquement et exonératoire de responsabilité en cas d'endommagement si les préconisations sont respectées.
Durée de validité :
Le rapport est valable 6 mois maximum selon l'usage professionnel. Au-delà, actualisation recommandée car risque de modification des réseaux (branchements neufs, interventions exploitant).
Interfaces avec le géomètre-expert et le SIG de chantier
Le géomètre-expert intervient, selon l'article 1er de la loi n°46-942 du 7 mai 1946, comme professionnel légalement habilité à certifier la conformité géométrique des levés d'investigations et à garantir le rattachement géodésique en classe A requis pour l'établissement de plans de réseaux opposables, notamment dans le cadre du Plan de Corps de Rue Simplifié (PCRS).
Rôle du géomètre-expert :
- Avant investigations : fourniture du fond de plan topographique géoréférencé (canevas RGF93)
- Pendant investigations : supervision du levé GNSS/station totale, contrôle qualité géométrique
- Après investigations : certification du plan de synthèse, intégration au SIG patrimonial
- Récolement final : levé contradictoire post-travaux pour mise à jour plans classe A
Intégration SIG de chantier et cartographie des réseaux souterrains :
Les systèmes d'information géographique (SIG) mobiles permettent aujourd'hui une gestion temps réel des investigations :
- Préparation : import automatique des DICT via API guichet-unique.fr
- Terrain : saisie géolocalisée sur tablette durcie, photos géoréférencées
- Suivi : tableau de bord conformité, alertes proximité réseau
- Diffusion : mise à jour quotidienne du plan de localisation accessible à toutes les équipes
Standards d'interopérabilité :
- Format vecteur : Shapefile, GeoJSON, KML
- Format raster : GeoTIFF, ECW (orthophotos, profils GPR)
- Métadonnées : conformité INSPIRE (directive européenne 2007/2/CE)
- Webservices : WMS/WFS pour consultation en ligne via le Géoportail de l'urbanisme
Contrôle, sanctions et contentieux
Le contrôle du respect des obligations d'investigations complémentaires relève, selon l'article L.554-4 du Code de l'environnement, des agents de l'inspection du travail, des agents de contrôle des réseaux et des inspecteurs de l'urbanisme habilités à constater les infractions et à dresser des procès-verbaux transmis au procureur de la République pour mise en œuvre de sanctions administratives et pénales.
Quelles sont les sanctions en cas de non-réalisation des investigations complémentaires ?
La non-réalisation des investigations complémentaires sur des réseaux de classe B ou C est sanctionnée par une amende de 15 000 € pour les personnes physiques, ce montant pouvant être porté à 75 000 € pour les personnes morales par application du quintuple prévu à l'article 131-41 du Code pénal. En cas d'endommagement de réseau consécutif à cette absence, la responsabilité pénale de l'exécutant et du maître d'ouvrage peut être engagée solidairement, avec des préjudices d'exploitation pouvant atteindre plusieurs dizaines de milliers d'euros selon la jurisprudence récente.
Infractions sanctionnées :
- Non-réalisation des investigations classe B/C : 15 000 € (personne physique), 75 000 € (personne morale par quintuple)
- Défaut de conservation du rapport : 3 750 €
- Travaux sans respect des préconisations : 15 000 € + responsabilité pénale en cas d'accident
- Fausses déclarations : 2 ans d'emprisonnement + 30 000 € (article L.554-5)
Contentieux civil et responsabilité du maître d'ouvrage DT-DICT :
En cas d'endommagement de réseau, la responsabilité contractuelle s'applique si un rapport d'investigations a été fourni (présomption contre l'exécutant si non-respect des préconisations), tandis que la responsabilité délictuelle engage solidairement le maître d'ouvrage et l'exécutant en l'absence d'investigations. Les coûts moyens d'indemnisation s'élèvent à 8 000 € avec investigations conformes, contre 45 000 € sans investigations (source : FNTP 2023).
Principes jurisprudentiels de référence :
- L'exécutant qui a respecté le plan d'investigations certifié bénéficie d'une présomption d'exonération en cas d'écart important (> 50 cm) non détecté
- Le maître d'ouvrage public qui n'a pas prescrit d'investigations sur réseau classe C engage sa responsabilité pour faute
- La sous-traitance des investigations n'exonère pas le donneur d'ordre de sa responsabilité pénale
Questions fréquentes
Les investigations complémentaires sont-elles obligatoires pour tous les travaux ?
Les investigations complémentaires de réseaux enterrés ne sont pas obligatoires pour tous les travaux, mais uniquement lorsque les récépissés de DICT mentionnent la présence de réseaux de classe B (précision ≤ 1,50 m) ou de classe C (précision > 1,50 m ou inconnue) dans la zone d'investigation prioritaire (ZIP), définie comme une bande de part et d'autre de l'emprise des travaux prévus. Les réseaux de classe A (précision ≤ 40 cm, issus d'un levé topographique géoréférencé) sont exemptés d'investigations sauf pour les travaux à risques particuliers (proximité d'explosifs, réseaux haute pression). Cette obligation est fixée par l'article R.554-23 du Code de l'environnement et l'arrêté du 15 février 2012 modifié.
Qui doit payer les investigations complémentaires : le maître d'ouvrage ou l'entreprise ?
C'est toujours le responsable de projet qui finance les investigations, généralement le maître d'ouvrage lors de la phase préparatoire, mais ces coûts peuvent être répercutés contractuellement sur l'entreprise dans le cadre d'un marché global. En pratique, le budget investigations doit être provisionné dès l'estimation initiale du projet (0,5 à 2% du montant travaux).
Quelle est la différence entre investigations complémentaires et marquage-piquetage ?
Le marquage-piquetage, réalisé gratuitement par l'exploitant de réseau dans les 9 jours suivant la DICT, consiste à signaler approximativement la position de ses ouvrages sur le terrain à partir de ses plans (précision de 50 cm à plusieurs mètres selon la classe). Les investigations complémentaires, réalisées par un prestataire spécialisé certifié AIPR (payant, 800 à 15 000 € selon l'emprise), utilisent des appareils géophysiques (détecteur électromagnétique, géoradar) pour détecter physiquement les réseaux et établir un plan géoréférencé en RGF93 avec une précision de ±10 à 30 cm. Seul ce dernier constitue un document opposable juridiquement et exonératoire de responsabilité en cas d'endommagement si les préconisations sont respectées.
Combien de temps avant le début des travaux faut-il réaliser les investigations ?
Le rapport d'investigations doit être disponible avant tout commencement de travaux invasifs, mais sa validité pratique est limitée à 6 mois car les réseaux peuvent évoluer (nouveaux branchements, interventions). Idéalement, programmez les investigations 2 à 4 semaines avant le démarrage du chantier, après réception de tous vos récépissés de DICT (délai réglementaire 9 jours après envoi des DICT).
Que faire si les investigations détectent un réseau non mentionné dans les DICT ?
Vous devez immédiatement déclarer cette anomalie au guichet unique (via le téléservice ou par courrier recommandé) et suspendre les travaux dans un périmètre de sécurité de 1,5 m autour de l'ouvrage détecté. Le guichet sollicitera les exploitants concernés pour identification et mise à jour des plans, ce qui peut entraîner un délai supplémentaire de 7 à 15 jours selon la complexité.
Quelles sont les techniques de détection utilisées pour localiser les réseaux enterrés ?
Les investigations complémentaires utilisent principalement trois techniques normées (NF S70-003) : la détection électromagnétique (EM) pour les réseaux métalliques (cuivre, acier) avec une précision de ±10 cm, le géoradar (GPR) pour tous types de matériaux (PVC, béton) jusqu'à 3 m de profondeur, et les méthodes acoustiques ou par traceurs pour les réseaux non métalliques. Un levé topographique géoréférencé en RGF93 complète systématiquement la détection pour garantir l'opposabilité juridique du plan de localisation.
Quelles sont les sanctions en cas de non-réalisation des investigations complémentaires ?
La non-réalisation des investigations complémentaires sur des réseaux de classe B ou C est sanctionnée par une amende de 15 000 € pour les personnes physiques, ce montant pouvant être porté à 75 000 € pour les personnes morales par application du quintuple du Code pénal. En cas d'endommagement de réseau consécutif à cette absence, la responsabilité pénale de l'exécutant et du maître d'ouvrage peut être engagée solidairement, avec des préjudices d'exploitation pouvant atteindre plusieurs dizaines de milliers d'euros selon la jurisprudence récente.
Points clés à retenir
- Les investigations complémentaires sont obligatoires pour tous les réseaux de classe B et C situés dans la zone d'investigation prioritaire, sous peine de 15 000 € d'amende (75 000 € pour les personnes morales par application du quintuple)
- La classe de précision détermine le niveau de risque : classe A (≤40 cm), classe B (≤1,50 m), classe C (>1,50 m ou inconnu)
- Les techniques normées (NF S70-003 version 2018) combinent détection électromagnétique et géoradar, complétées par un levé topographique géoréférencé en RGF93 pour la cartographie des réseaux souterrains
- Le rapport d'investigations constitue une pièce contractuelle opposable, valable 6 mois, engageant la responsabilité civile et pénale de tous les acteurs
- Le coût moyen représente 0,5 à 2% du budget travaux (800 à 15 000 € selon l'emprise) mais permet d'éviter 80% des endommagements de réseaux selon les statistiques nationales
- Le géomètre-expert certifie la conformité géométrique des levés et garantit l'opposabilité juridique du plan de synthèse, notamment dans le cadre du PCRS
- En cas d'endommagement, l'absence d'investigations préalables inverse la charge de la preuve et majore les franchises d'assurance jusqu'à 50%
- La détection de réseaux avant travaux et la localisation de canalisations enterrées nécessitent un prestataire certifié AIPR avec des délais de 8 à 15 jours
- L'arrêté du 22 décembre 2015 encadre les compétences AIPR requises pour le personnel intervenant à proximité des réseaux, remplaçant l'ancien système de formation aux exigences de procédure
- Le géoréférencement en RGF93 classe A est obligatoire pour garantir l'opposabilité juridique des plans de réseaux et leur intégration dans les SIG patrimoniaux conformes à la directive INSPIRE
- La conservation du rapport d'investigations pendant 5 ans minimum est une obligation légale permettant de prouver le respect des procédures en cas de contentieux ultérieur
Vous pilotez un projet d'aménagement, de VRD ou de génie civil nécessitant des investigations complémentaires ? IDS France vous accompagne de la phase études à la réception, avec des levés topographiques certifiés, des détections géophysiques multi-techniques et une intégration SIG complète pour sécuriser vos chantiers. Contactez nos équipes pour un diagnostic personnalisé de vos besoins en localisation de réseaux et prévention des endommagements.
*Cet article est fourni à titre informatif. IDS France est expert en cartographie, SIG et ingénierie géospatiale. Nos équipes n'incluent pas de juristes en urbanisme et ne garantissent pas la conformité juridique de vos documents. Pour toute interprétation juridique, rapprochez-vous d'un professionnel du droit.*
